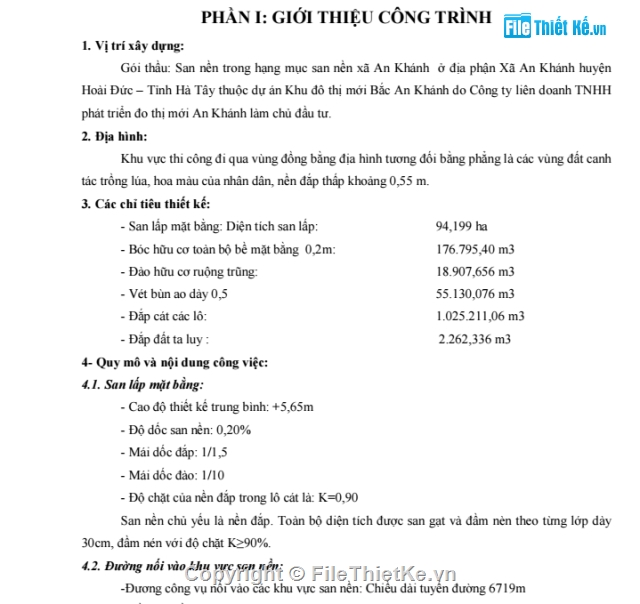

Biện pháp thi công:
– Công tác định vị trí thi công trên thực địa được thực hiện bằng máy toàn đạc điện tử kết hợp với thước thép để xác định và dùng cọc tre đóng xuống nền hiện trạng để đánh dấu các vị trí.
– Sử dụng máy ủi 110CV tiến hành đào bỏ lớp đất hữu cơ đổ thành đống. Đất hữu cơ được đào bỏ hết khởi phạm vi nền đường. Trong quá trình thi công nếu nước mặt nhiều thì phải tiến hành bơm hút cạn nước ra khỏi phạm vi thi công. Các đống đất hữu cơ này được máy đào xúc lên phương tiện vận chuyển và ô tô vận chuyển đến bãi thải.
– Tiến hành nghiệm thu bóc lớp đất hữư cơ về: cao độ, kích thước hình học
– Đất đắp được vận chuyển đổ thành đống bằng ô tô tự đổ.
– San gạt lớp đất bằng máy ủi (trong qua trình san cần chú ý đến độ dốc ngang, dốc dọc của nền đường.
– Tiến hành lu đầm lớp cát đắp đạt độ chặt. Trong quá trình lu lèn nếu độ ẩm đất đắp khô cần sử dụng xe tưới nước để tưới ẩm đất đảm bảo độ ẩm tối ưu. Quá trình trên được tiến hành lập đi lập lại và được thi công đến cao độ thiết kế. Nhà thầu sẽ bảo vệ nền đường khỏi bị hư hại bằng cách thi hành các biện pháp bảo vệ bảo đảm bề mặt nền đường luôn được giữ trong điều kiện sẵn sàng thoát nước.
